Łańcuch krytyczny – critical chain

ART

Łańcuch krytyczny

Spis treści

Łańcuch krytyczny – sposób na projekty, które naprawdę dowożą wynik

Łańcuch krytyczny to podejście do zarządzania projektami, które koncentruje się nie tylko na kolejności zadań, ale także na realnej dostępności zasobów i ograniczeniach systemu. W wielu firmach projekt wygląda dobrze na harmonogramie, ale w praktyce zaczyna się rozjeżdżać już po kilku tygodniach. Ludzie są przypisani do kilku inicjatyw jednocześnie, decyzje zapadają z opóźnieniem, maszyny nie są dostępne wtedy, kiedy powinny, a kluczowi specjaliści gaszą pożary w bieżącej produkcji. Klasyczne planowanie często zakłada, że jeśli zadania są logicznie poukładane, to projekt powinien się udać. Problem w tym, że sama logika kolejności zadań nie wystarcza, jeśli ignorujemy przeciążenie ludzi, wielozadaniowość i wąskie gardła.

Właśnie dlatego łańcuch krytyczny jest tak ciekawy dla praktyków Lean, produkcji, utrzymania ruchu, jakości i inżynierii procesu. To nie jest tylko kolejna metoda rysowania harmonogramu. To sposób myślenia o projekcie jako o systemie, który ma swoje ograniczenia. Jeżeli ograniczenie nie zostanie nazwane i zabezpieczone, cały projekt będzie zależny od przypadkowej dostępności ludzi albo zasobów. Wtedy nawet najlepszy plan zaczyna przypominać listę życzeń.

W środowisku przemysłowym widać to bardzo często. Firma uruchamia projekt redukcji czasu przezbrojenia, wdrożenia nowego layoutu, automatyzacji kontroli jakości albo reorganizacji magazynu. Na początku jest entuzjazm, spotkanie startowe i ambitny termin. Po miesiącu okazuje się, że automatyk nie miał czasu, inżynier procesu został wciągnięty w reklamację, a produkcja nie udostępniła maszyny do testów. Formalnie projekt nadal istnieje, ale realny przepływ pracy jest zablokowany. Łańcuch krytyczny pomaga zobaczyć takie ryzyka wcześniej i zarządzać nimi w sposób bardziej świadomy.

Czym jest łańcuch krytyczny?

Łańcuch krytyczny to metoda planowania i kontroli projektów wywodząca się z teorii ograniczeń. Jej główna idea jest prosta: termin zakończenia projektu zależy nie tylko od zależności między zadaniami, ale także od dostępności zasobów potrzebnych do ich wykonania. Oznacza to, że projekt może mieć poprawnie narysowaną kolejność działań, a mimo to będzie nierealny, jeśli ta sama osoba, maszyna lub dział są potrzebne w kilku miejscach naraz. W klasycznym podejściu często patrzymy głównie na to, które zadanie musi być wykonane przed kolejnym. W podejściu critical chain pytamy dodatkowo: kto albo co ma to zadanie wykonać i czy ten zasób rzeczywiście będzie dostępny.

To bardzo ważna różnica. W praktyce projektowej największe problemy rzadko wynikają z tego, że ludzie nie wiedzą, co trzeba zrobić. Częściej wynikają z tego, że zbyt wiele rzeczy wymaga uwagi tych samych osób w tym samym czasie. Specjalista od automatyki wspiera trzy projekty, utrzymanie ruchu ma awarie i modernizację, jakość prowadzi reklamacje oraz walidacje, a lider produkcji ma jednocześnie realizować plan dzienny i uczestniczyć w projekcie usprawniającym. Harmonogram może wyglądać elegancko, ale zasoby są przeciążone. Łańcuch krytyczny każe potraktować to nie jako drobny szczegół, tylko jako centralny element planowania.

W metodzie tej ważne są również bufory. Zamiast ukrywać zapas czasu w każdym pojedynczym zadaniu, bufor umieszcza się w strategicznych miejscach projektu. Dzięki temu można lepiej kontrolować zużycie rezerwy czasowej i szybciej reagować, gdy projekt zaczyna zbliżać się do ryzyka opóźnienia. To zmienia sposób rozmowy o postępie. Nie pytamy tylko, czy każde zadanie jest wykonane zgodnie z lokalnym terminem, ale patrzymy, jak zużywany jest bufor całego projektu. Taka perspektywa jest dużo bliższa zarządzaniu przepływem niż tradycyjnemu odhaczaniu zadań.

Łańcuch krytyczny a ścieżka krytyczna

Łańcuch krytyczny i ścieżka krytyczna są często mylone, bo oba pojęcia dotyczą zadań decydujących o czasie realizacji projektu. Ścieżka krytyczna koncentruje się przede wszystkim na logicznych zależnościach między zadaniami. Pokazuje najdłuższą sekwencję działań, która wyznacza minimalny czas zakończenia projektu, zakładając dostępność zasobów zgodnie z planem. Jeżeli zadanie na ścieżce krytycznej się opóźni, zwykle opóźnia się cały projekt. To bardzo wartościowe podejście, ale ma jedno istotne ograniczenie: może nie uwzględniać realnych konfliktów zasobów.

Łańcuch krytyczny idzie krok dalej. Bierze pod uwagę zarówno zależności logiczne, jak i ograniczenia wynikające z dostępności ludzi, maszyn, narzędzi, decyzji czy kompetencji. Może się więc okazać, że po uwzględnieniu zasobów najważniejsza sekwencja projektu wygląda inaczej niż klasyczna ścieżka krytyczna. Zadanie, które teoretycznie miało zapas czasu, może stać się krytyczne, jeśli wymaga zasobu przeciążonego lub trudno dostępnego. To jest szczególnie ważne w zakładach produkcyjnych, gdzie te same osoby często obsługują kilka projektów i jednocześnie wspierają bieżące operacje.

Można powiedzieć, że ścieżka krytyczna odpowiada na pytanie: „jaka jest najdłuższa logiczna droga przez projekt?”. Łańcuch krytyczny odpowiada na pytanie bardziej praktyczne: „jaka jest najdłuższa realna droga przez projekt, jeśli uwzględnimy ograniczone zasoby?”. W teorii różnica może wydawać się niewielka. W praktyce bywa ogromna. To właśnie dostępność zasobów decyduje, czy projekt faktycznie zostanie wykonany w terminie.

Dlaczego sama ścieżka krytyczna czasem nie wystarcza?

Ścieżka krytyczna jest bardzo przydatnym narzędziem, ale w wielu organizacjach tworzy zbyt optymistyczny obraz projektu. Zakłada się, że zadania mogą ruszyć dokładnie wtedy, kiedy kończą się zadania poprzedzające. Na papierze wszystko się zgadza, ale w rzeczywistości osoba odpowiedzialna za kolejne zadanie może być zajęta czymś innym. Wtedy zadanie nie startuje, mimo że formalnie nic go nie blokuje. Ten typ opóźnienia jest bardzo częsty, a jednocześnie często słabo widoczny w klasycznym harmonogramie.

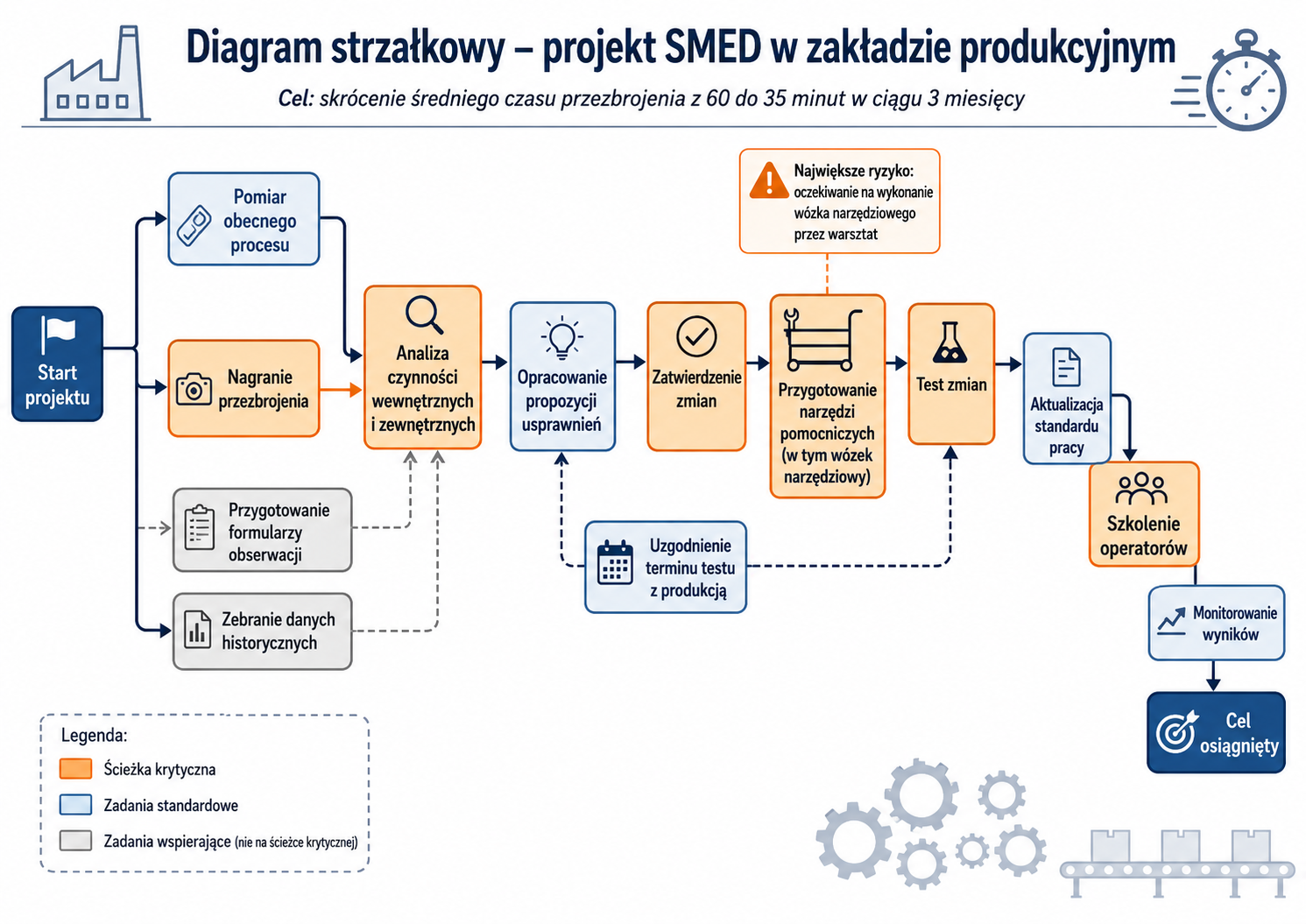

Wyobraźmy sobie projekt wdrożenia nowej kontroli wizyjnej na linii produkcyjnej. Zależności logiczne są jasne: trzeba określić wymagania, dobrać rozwiązanie, przygotować stanowisko, zainstalować system, wykonać testy, zatwierdzić jakość i przeszkolić operatorów. Ścieżka krytyczna pokaże najdłuższą sekwencję tych działań. Jednak projekt może utknąć, jeśli jeden automatyk jest potrzebny jednocześnie do instalacji systemu, usuwania awarii i wsparcia innego projektu. Z punktu widzenia ścieżki krytycznej zadanie mogło się rozpocząć, ale z punktu widzenia realnej organizacji pracy nie miało kto go wykonać.

Właśnie tutaj łańcuch krytyczny pokazuje swoją przewagę. Zmusza zespół do sprawdzenia, czy zasoby krytyczne nie są planowane w kilku miejscach jednocześnie. Pomaga też ograniczyć wielozadaniowość, która jest jednym z najczęstszych zabójców terminowości. Jeżeli człowiek przełącza się między pięcioma tematami, każdy projekt formalnie „jest w toku”, ale żaden nie płynie sprawnie. W efekcie organizacja ma dużo aktywności, ale mało zakończonych rezultatów.

Dlaczego projekty w firmach produkcyjnych się opóźniają?

Projekty produkcyjne rzadko opóźniają się z jednego powodu. Najczęściej jest to kombinacja przeciążenia ludzi, niejasnych priorytetów, zbyt optymistycznego planowania, braku dostępności maszyn i ciągłego przerywania pracy. Każdy dział ma swoje cele operacyjne, a projekt usprawniający często musi konkurować z codzienną produkcją. Gdy pojawia się awaria, reklamacja lub pilne zlecenie dla klienta, projekt zostaje odsunięty. Po kilku takich przerwach harmonogram przestaje być aktualny.

Bardzo częstym problemem jest lokalne dodawanie zapasów czasu. Osoba odpowiedzialna za zadanie wie, że w firmie dużo się dzieje, więc deklaruje bezpieczny termin. Inna osoba robi podobnie. W efekcie projekt ma wiele ukrytych rezerw, ale mimo to się opóźnia. Dzieje się tak dlatego, że zapasy są rozproszone i często zostają zużyte bez kontroli. Zadania startują później, bo „jeszcze jest czas”, a gdy pojawia się realny problem, rezerwy już nie ma.

Kolejny problem to syndrom studenta, czyli odkładanie pracy do momentu, gdy termin staje się bliski. Jeżeli zadanie ma zaplanowane dziesięć dni, często realna praca zaczyna się dopiero pod koniec tego okresu. Jeżeli pojawi się przeszkoda, nie ma już czasu na reakcję. Łańcuch krytyczny próbuje ograniczyć ten mechanizm przez inne podejście do buforów i monitorowania postępu. Zamiast dawać każdemu zadaniu dużą lokalną rezerwę, lepiej chronić cały projekt wspólnym buforem.

Critical chain w praktyce zarządzania zasobami

Critical chain bardzo mocno podkreśla znaczenie zasobów, bo to one często decydują o realnym tempie projektu. W zakładzie produkcyjnym takim zasobem może być automatyk, technolog, specjalista jakości, narzędziowiec, lider zmiany, maszyna testowa, forma, przyrząd pomiarowy albo dostępność linii produkcyjnej. Jeżeli projekt wymaga zasobu, który jest stale obciążony, trzeba to uwzględnić już na etapie planowania. W przeciwnym razie harmonogram będzie wyglądał dobrze tylko do pierwszego kontaktu z rzeczywistością. Zarządzanie projektami bez analizy zasobów przypomina planowanie produkcji bez sprawdzenia zdolności maszyn.

W podejściu critical chain ważne jest ograniczenie wielozadaniowości. Jeżeli kluczowa osoba przeskakuje między kilkoma projektami, każde przełączenie kosztuje czas, koncentrację i energię. Dodatkowo pojawia się efekt sztucznego postępu: wiele tematów jest rozpoczętych, ale mało jest zakończonych. Z perspektywy Lean to klasyczny problem nadmiernej pracy w toku. Projekty zaczynają przypominać proces z dużą ilością WIP, gdzie wszystko czeka na kogoś, kto ma podjąć decyzję albo wykonać specjalistyczne zadanie.

Lepszym rozwiązaniem jest świadome ograniczanie liczby aktywnych projektów lub przynajmniej ochrona zasobów krytycznych przed chaotycznym przydzielaniem zadań. Nie oznacza to, że firma ma robić mniej ambitnych rzeczy. Oznacza to, że powinna kończyć więcej rzeczy zamiast zaczynać zbyt wiele naraz. Łańcuch krytyczny pomaga pokazać, które zasoby są naprawdę decydujące dla terminu i gdzie trzeba wprowadzić jasne priorytety. Bez tego organizacja często próbuje przyspieszyć wszystko naraz, a w efekcie spowalnia każdy projekt.

Bufory w metodzie łańcucha krytycznego

Bufory są jednym z najbardziej charakterystycznych elementów metody łańcucha krytycznego. W tradycyjnym planowaniu rezerwa czasowa często jest ukryta w poszczególnych zadaniach. Każdy dodaje trochę bezpieczeństwa do swojego odcinka, bo nie chce zadeklarować zbyt krótkiego terminu. Problem polega na tym, że takie lokalne zapasy zwykle nie chronią całego projektu. Są zużywane po drodze, często bez wiedzy lidera projektu, a na końcu i tak brakuje czasu.

W łańcuchu krytycznym podejście jest inne. Zamiast rozpraszać zapasy, umieszcza się bufor projektu na końcu łańcucha krytycznego. Bufor ten chroni termin zakończenia całego projektu przed naturalną zmiennością zadań. Dodatkowo można stosować bufory zasilające, które chronią łańcuch krytyczny przed opóźnieniami zadań dochodzących z bocznych ścieżek. Dzięki temu zespół widzi, gdzie znajduje się realna rezerwa i jak szybko jest zużywana. To pozwala zarządzać projektem bardziej systemowo.

Dobrze ustawiony bufor nie jest „luzem” ani zachętą do odkładania pracy. Jest mechanizmem ochronnym dla całego projektu. W praktyce lider projektu obserwuje nie tylko procent wykonanych zadań, ale także zużycie bufora. Jeżeli projekt wykorzystał niewielką część bufora i jest blisko końca, sytuacja wygląda dobrze. Jeżeli na wczesnym etapie zużyto dużą część bufora, trzeba działać. Taki sposób kontroli jest bardziej użyteczny niż samo pytanie, czy zadania są „na zielono”.

Bufor projektu i bufory zasilające

Bufor projektu znajduje się na końcu łańcucha krytycznego i chroni termin zakończenia całego projektu. Można go porównać do amortyzatora, który przejmuje naturalną zmienność zadań. W realnym świecie zadania nie trwają zawsze dokładnie tyle, ile zaplanowano. Czasem coś idzie szybciej, czasem wolniej, czasem trzeba poczekać na decyzję, materiał, test albo dostępność maszyny. Bufor projektu pozwala zarządzać tą zmiennością bez natychmiastowego przesuwania daty końcowej.

Bufory zasilające umieszcza się tam, gdzie zadania spoza łańcucha krytycznego dochodzą do zadań krytycznych. Ich zadaniem jest ochrona głównego przepływu przed opóźnieniami na ścieżkach bocznych. Przykładowo, projekt wdrożenia nowej linii może mieć łańcuch krytyczny związany z instalacją, uruchomieniem i walidacją. Jednocześnie dokumentacja, szkolenia i przygotowanie materiałów muszą być gotowe w odpowiednim momencie, aby nie zablokować kluczowych działań. Bufory zasilające pomagają zabezpieczyć te punkty styku.

W praktyce warto wizualizować bufory na harmonogramie lub tablicy projektowej. Zespół powinien widzieć, czy bufor jest bezpieczny, zagrożony czy krytycznie zużyty. Można stosować prostą kolorystykę: zielony, żółty i czerwony. Najważniejsze jest to, aby rozmowa o projekcie opierała się na faktach, a nie na ogólnych deklaracjach. Jeżeli bufor zaczyna znikać, to znak, że trzeba usunąć przeszkodę, zmienić priorytety albo zabezpieczyć zasób.

Jak wdrożyć łańcuch krytyczny krok po kroku?

Wdrożenie łańcucha krytycznego najlepiej rozpocząć od wyboru konkretnego projektu. Nie warto zaczynać od dużej transformacji całego systemu zarządzania projektami. Lepiej wybrać projekt, który jest ważny, ale możliwy do objęcia zespołową analizą. Może to być uruchomienie nowego stanowiska, wdrożenie zmiany technologicznej, projekt redukcji braków, poprawa przepływu materiałów albo przygotowanie produkcji pod nowy wyrób. Ważne, aby projekt miał kilka zależnych działań i angażował ograniczone zasoby.

Pierwszym krokiem jest zbudowanie klasycznej listy działań i zależności. Trzeba określić, co musi zostać wykonane, w jakiej kolejności i jakie są warunki rozpoczęcia poszczególnych zadań. Na tym etapie można skorzystać z diagramu strzałkowego albo prostego harmonogramu. Następnie należy przypisać zasoby do zadań. To moment, w którym często wychodzą na jaw problemy: ta sama osoba jest potrzebna w kilku miejscach, maszyna testowa ma ograniczoną dostępność, a decyzja klienta może zatrzymać cały projekt.

Kolejny krok to wyrównanie obciążenia zasobów. Jeżeli automatyk, technolog albo specjalista jakości jest zaplanowany w dwóch zadaniach jednocześnie, harmonogram trzeba skorygować. Po uwzględnieniu tych ograniczeń wyłania się łańcuch krytyczny, czyli realna sekwencja zadań decydująca o terminie projektu. Następnie skraca się nadmiernie bezpieczne czasy pojedynczych zadań i przenosi część rezerwy do bufora projektu. Dzięki temu plan staje się bardziej przejrzysty, a zapas czasu jest kontrolowany centralnie.

Ostatni etap to zarządzanie wykonaniem. W łańcuchu krytycznym szczególnie ważne jest szybkie rozpoczynanie gotowych zadań, ograniczanie przerywania pracy oraz regularna kontrola zużycia bufora. Spotkania projektowe powinny koncentrować się na przeszkodach, dostępności zasobów i stanie bufora, a nie tylko na raportowaniu procentu wykonania. To zmienia dynamikę zarządzania. Zespół nie rozmawia o tym, kto jest winny opóźnienia, tylko co blokuje przepływ projektu i jak szybko można to usunąć.

Przykład zastosowania w zakładzie produkcyjnym

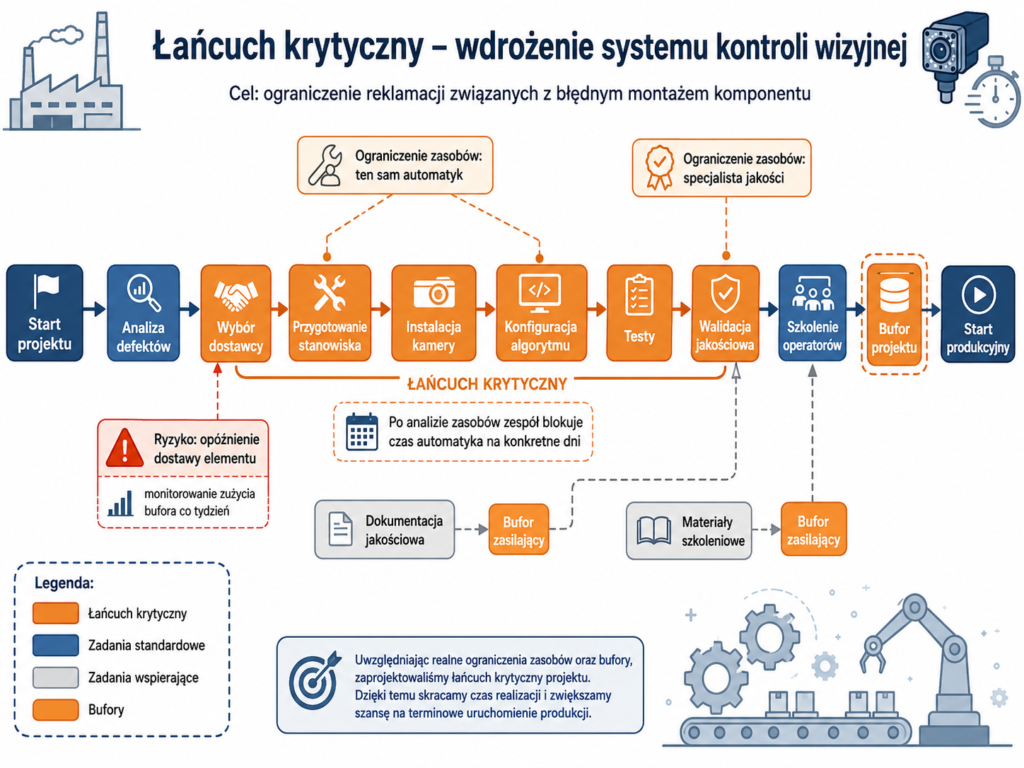

Wyobraźmy sobie zakład, który chce wdrożyć automatyczny system kontroli wizyjnej na jednej z linii montażowych. Celem projektu jest ograniczenie liczby reklamacji związanych z błędnym montażem komponentu. Na początku zespół przygotowuje harmonogram: analiza defektów, wybór dostawcy, przygotowanie stanowiska, instalacja kamery, konfiguracja algorytmu, testy, walidacja jakościowa, szkolenie operatorów i start produkcyjny. Klasyczna ścieżka krytyczna pokazuje, że najważniejsza sekwencja prowadzi przez wybór dostawcy, instalację, konfigurację i walidację. Na papierze projekt powinien zakończyć się w osiem tygodni.

Po analizie zasobów okazuje się jednak, że konfiguracja systemu i przygotowanie stanowiska wymagają tego samego automatyka, który jest jednocześnie zaangażowany w awarie i dwa inne projekty. Dodatkowo walidacja jakościowa wymaga dostępności specjalisty jakości, który w tym samym okresie prowadzi audyt klienta. Ścieżka krytyczna nie pokazała w pełni tego ryzyka, bo zadania logicznie wyglądały poprawnie. Dopiero analiza critical chain ujawnia, że prawdziwym ograniczeniem jest dostępność automatyka i specjalisty jakości. Zespół zmienia plan, blokuje czas automatyka na konkretne dni i przesuwa część zadań pomocniczych wcześniej.

W projekcie zostaje dodany bufor projektu przed planowaną datą startu produkcyjnego. Pojawiają się też bufory zasilające dla dokumentacji jakościowej i przygotowania materiałów szkoleniowych. Dzięki temu opóźnienie w przygotowaniu dokumentacji nie zatrzyma testów końcowych. Lider projektu monitoruje zużycie bufora co tydzień. Gdy dostawca opóźnia wysyłkę jednego elementu, zespół widzi wpływ na bufor i może szybko podjąć decyzję o alternatywnym rozwiązaniu.

Ten przykład pokazuje, że łańcuch krytyczny nie jest teorią oderwaną od hali produkcyjnej. To bardzo praktyczne podejście do projektów, w których zasoby są ograniczone, a codzienność operacyjna konkuruje z działaniami rozwojowymi. Zespół nie udaje, że wszyscy są dostępni zawsze i od razu. Zamiast tego planuje projekt na bazie realnych ograniczeń. To zwiększa szansę, że projekt nie tylko wystartuje, ale również zostanie zakończony w przewidywalny sposób.

Łańcuch krytyczny

Łańcuch krytyczny

Najczęstsze błędy przy stosowaniu critical chain

Pierwszym błędem jest traktowanie metody critical chain jako prostego triku harmonogramowego. Samo dodanie bufora na końcu projektu nie wystarczy, jeśli organizacja nadal przeciąża ludzi i uruchamia zbyt wiele inicjatyw jednocześnie. Łańcuch krytyczny wymaga uczciwej rozmowy o dostępności zasobów. Jeżeli zespół wpisuje do planu fikcyjne założenia, metoda nie zadziała. Harmonogram będzie tylko bardziej kolorowy, ale nie bardziej realistyczny.

Drugim błędem jest brak dyscypliny w zarządzaniu priorytetami. Jeżeli zasób krytyczny ma pracować nad zadaniem z łańcucha krytycznego, trzeba go chronić przed przypadkowymi przerwami. Oczywiście w produkcji zdarzają się awarie i pilne tematy, których nie można ignorować. Problem zaczyna się wtedy, gdy każde zgłoszenie jest traktowane jako równie pilne. Wtedy projekt znów zaczyna być zarządzany przez hałas, a nie przez priorytety.

Trzecim błędem jest ukrywanie problemów do ostatniej chwili. W kulturze, w której ludzie boją się mówić o ryzyku, bufor zostanie zużyty po cichu, a lider projektu dowie się o problemie zbyt późno. Łańcuch krytyczny działa najlepiej wtedy, gdy zespół szybko zgłasza przeszkody. Nie chodzi o raportowanie porażek, ale o ochronę przepływu projektu. Im wcześniej problem jest widoczny, tym więcej opcji ma organizacja.

Nadmierna liczba aktywnych projektów

Jednym z największych przeciwników łańcucha krytycznego jest nadmierna liczba projektów uruchamianych jednocześnie. W wielu firmach łatwiej rozpocząć nowy projekt niż zakończyć stary. Każdy temat wydaje się ważny, każdy ma sponsora, każdy ma argumenty biznesowe. Problem w tym, że wszystkie te projekty korzystają z tych samych ludzi. W efekcie organizacja tworzy kolejkę pracy, która nie jest widoczna w oficjalnych harmonogramach.

Z punktu widzenia Lean to bardzo podobne do nadprodukcji i zbyt dużej pracy w toku. Im więcej projektów jest rozpoczętych, tym dłużej każdy czeka na swoją kolej. Ludzie przełączają się między tematami, spotkania się mnożą, a decyzje są opóźnione. Organizacja ma poczucie ogromnej aktywności, ale wyniki pojawiają się wolno. Łańcuch krytyczny pomaga pokazać, że ograniczeniem nie jest liczba pomysłów, tylko zdolność systemu do ich realizacji.

Praktycznym rozwiązaniem jest limitowanie liczby aktywnych projektów oraz jasne ustalanie kolejności. Nie wszystko musi być robione natychmiast. Czasem lepiej zamrozić część inicjatyw i skoncentrować zasoby na tych, które mają największy wpływ na wynik firmy. To trudna decyzja organizacyjna, ale bardzo często konieczna. Bez takiej dyscypliny critical chain będzie działał tylko na papierze.

Łańcuch krytyczny a Lean Management

Łańcuch krytyczny bardzo dobrze uzupełnia Lean Management, ponieważ oba podejścia skupiają się na przepływie i ograniczaniu marnotrawstwa. Lean uczy, że nadmierna praca w toku, oczekiwanie, poprawki i niejasne priorytety obniżają efektywność procesu. W projektach dzieje się dokładnie to samo. Zbyt wiele otwartych inicjatyw, ciągłe przerwy, brak dostępności kluczowych osób i ukryte zapasy czasu są projektowymi odpowiednikami marnotrawstwa. Łańcuch krytyczny daje narzędzia do zarządzania tym zjawiskiem.

W praktyce można połączyć critical chain z codziennym zarządzaniem projektami Lean. Tablica projektowa może pokazywać zadania, właścicieli, status, bufor projektu i najbliższe blokady. Spotkania mogą być krótkie i skoncentrowane na przepływie. Zamiast omawiać każdy detal, zespół skupia się na tym, co zagraża łańcuchowi krytycznemu. Dzięki temu zarządzanie projektem staje się bardziej operacyjne i mniej biurokratyczne.

To podejście szczególnie dobrze działa w firmach, które prowadzą wiele projektów usprawniających. Każdy projekt Kaizen, SMED, 5S, TPM, standaryzacji pracy czy redukcji braków potrzebuje czasu ludzi. Jeżeli organizacja nie zarządza tym czasem świadomie, projekty będą się wzajemnie blokować. Łańcuch krytyczny pozwala zobaczyć projekty nie jako niezależne inicjatywy, ale jako strumień pracy przechodzący przez ograniczone zasoby firmy. To bardzo praktyczna perspektywa dla liderów Lean.

Jak mierzyć postęp projektu w podejściu łańcucha krytycznego?

W tradycyjnym zarządzaniu projektami często mierzy się procent wykonania zadań. Problem polega na tym, że procent wykonania bywa mylący. Zadanie może być „zrobione w 90%” przez wiele tygodni, bo brakuje ostatniego zatwierdzenia, testu albo decyzji. Projekt może mieć wiele zadań częściowo rozpoczętych, ale mało rzeczy naprawdę zakończonych. Dlatego w podejściu łańcucha krytycznego większą uwagę zwraca się na zakończone zadania, przepływ oraz zużycie bufora.

Monitorowanie bufora daje liderowi projektu bardzo praktyczny sygnał. Jeżeli zużycie bufora jest proporcjonalne do postępu projektu, sytuacja jest pod kontrolą. Jeżeli bufor znika szybciej niż przybywa zakończonej pracy, projekt wymaga interwencji. Nie trzeba czekać do ostatniego tygodnia, aby zorientować się, że termin jest zagrożony. To duża przewaga, bo wcześniejsza reakcja daje więcej możliwości działania.

Warto też mierzyć liczbę aktywnych zadań i czas oczekiwania na zasoby krytyczne. Jeżeli wiele zadań czeka na tę samą osobę, problem nie leży w motywacji zespołu, ale w ograniczeniu systemowym. Wtedy dokładanie kolejnych spotkań statusowych niczego nie poprawi. Potrzebna jest decyzja o priorytetach, odciążeniu zasobu albo zmianie sekwencji prac. Łańcuch krytyczny pomaga prowadzić taką rozmowę na podstawie faktów.

Kiedy łańcuch krytyczny daje największą wartość?

Łańcuch krytyczny daje największą wartość tam, gdzie projekty są złożone, zasoby są ograniczone, a terminy mają realne znaczenie biznesowe. Nie trzeba stosować pełnej metody do każdej drobnej aktywności. Jeżeli zadanie jest proste, krótkie i niezależne, wystarczy zwykła lista działań. Jeżeli jednak projekt angażuje wiele działów, wymaga kluczowych specjalistów i ma istotny wpływ na klienta lub wynik firmy, critical chain może znacząco poprawić przewidywalność. Szczególnie dotyczy to projektów technicznych, inwestycyjnych, jakościowych i wdrożeniowych.

Metoda sprawdza się również tam, gdzie firma ma problem z kończeniem projektów. Jeżeli organizacja uruchamia wiele inicjatyw, ale niewiele z nich kończy zgodnie z planem, warto przyjrzeć się liczbie aktywnych tematów i dostępności zasobów krytycznych. Być może problemem nie jest brak zaangażowania, ale przeciążony system. Łańcuch krytyczny pomaga to pokazać w sposób konkretny. Zamiast ogólnego narzekania na opóźnienia, pojawia się rozmowa o ograniczeniach, buforach i przepływie.

Największą wartość metoda daje wtedy, gdy kierownictwo jest gotowe podejmować decyzje o priorytetach. Bez tego nawet najlepszy harmonogram nie pomoże. Jeżeli każdy projekt jest równie ważny, żaden nie jest naprawdę ważny. Łańcuch krytyczny wymaga odwagi organizacyjnej: trzeba zdecydować, co robimy teraz, co robimy później, a czego nie robimy wcale. To trudne, ale często właśnie tego brakuje w firmach przeciążonych inicjatywami.

Podsumowanie

Łańcuch krytyczny to praktyczne podejście do zarządzania projektami, które pomaga przejść od życzeniowego harmonogramu do realistycznego planowania. Jego siła polega na tym, że uwzględnia nie tylko zależności między zadaniami, ale także ograniczoną dostępność zasobów. Dzięki temu projekt jest analizowany tak, jak naprawdę funkcjonuje w organizacji. Nie zakładamy, że ludzie i maszyny są dostępni zawsze, gdy są potrzebni. Sprawdzamy, gdzie znajdują się ograniczenia i jak wpływają na termin końcowy.

W porównaniu do klasycznej ścieżki krytycznej, critical chain mocniej koncentruje się na realnym przepływie pracy. Ścieżka krytyczna pokazuje logiczną sekwencję zadań, a łańcuch krytyczny dodaje do tego zasoby, przeciążenia i bufory. To szczególnie ważne w zakładach produkcyjnych, gdzie projekty usprawniające muszą konkurować z codziennymi obowiązkami operacyjnymi. Jeżeli nie uwzględnimy tego konfliktu, projekt będzie opóźniony mimo dobrych intencji zespołu.

Najważniejsza lekcja jest prosta: nie wystarczy dobrze zaplanować zadania, trzeba jeszcze zabezpieczyć przepływ projektu przez ograniczone zasoby. Bufory powinny być widoczne i zarządzane świadomie, a nie ukryte w każdym zadaniu. Liczba aktywnych projektów powinna być dopasowana do realnej zdolności organizacji. Kluczowe osoby powinny mieć jasne priorytety i ochronę przed ciągłym przerywaniem pracy.

Dobrze zastosowany łańcuch krytyczny pomaga firmie kończyć projekty szybciej, spokojniej i z mniejszą liczbą niespodzianek. Nie eliminuje całej zmienności, bo w produkcji zawsze pojawią się nieprzewidziane sytuacje. Pozwala jednak lepiej tę zmienność absorbować i szybciej reagować, gdy projekt zaczyna tracić bufor. To narzędzie szczególnie wartościowe dla organizacji, które chcą nie tylko mieć dużo inicjatyw Lean, ale przede wszystkim skutecznie dowozić ich efekty.

Maciej Antosik Leantrix
Marketing Specialist & Product Developer at Leantrix | Website

Maciej Antosik – student zarządzania na Politechnice Wrocławskiej. Wspieram zespół Leantrix w realizacji projektów. Odpowiadałem m.in. za wdrożenie aplikacji konferencyjnej podczas Lean TWI Summit. Obecnie odpowiedzialny za marketing, jak również współdziałam przy tworzeniu Kaizen UP oraz podcastu Wiktora Wołoszczuka.

Poza studiami i pracą rozwijam się jako trener personalny oraz profesjonalnie trenuję dwubój siłowy. Sport uczy mnie dyscypliny i konsekwencji, które wykorzystuję także w życiu zawodowym. Największą satysfakcję daje mi rozwój osobisty i realizacja długoterminowych celów, które wymagają odwagi i przekraczania własnych granic.

W wolnym czasie pasjonuję się gotowaniem, podróżami i muzyką – to dla mnie przestrzeń do kreatywnego działania i odkrywania nowych inspiracji. Uważam się za osobę ambitną i otwartą, zawsze gotową na kolejne wyzwania.

Skontaktuj się z nami, a pomożemy Ci wybrać odpowiednie szkolenie, kurs albo warsztat. Przygotujemy je na miarę Twoich potrzeb.

Na Twoje pytania czeka:

Bezpłatna konsultacja

Umów się z nami na bezpłatną konsultację. Zadaj nam dowolne pytanie związane z Twoimi wyzwaniami, a my pomożemy znaleźć rozwiązanie.

    Podziel się
    Facebook
    Twitter
    LinkedIn

    Powiązane artykuły
