SMED – co to jest? Etapy skracania czasu przezbrojenia

SMED (Single-Minute Exchange of Die) to metoda Lean służąca do skracania czasu przezbrojenia maszyny lub linii. Polega na obserwacji procesu, rozdzieleniu czynności wewnętrznych i zewnętrznych, przeniesieniu przygotowań poza postój oraz uproszczeniu i standaryzacji pozostałych działań. Czas mierzymy od ostatniej dobrej sztuki do pierwszej dobrej sztuki kolejnego wyrobu.

Na rzeczywistym procesie pomagamy zespołom znaleźć straty, zaprojektować szybszy i bezpieczny sposób pracy, a następnie utrzymać wynik standardem i instruktażem.

E→Zczynności wewnętrzne zamieniane w zewnętrzne
OEEmniej strat dostępności
FLOWmniejsze partie i większa elastyczność

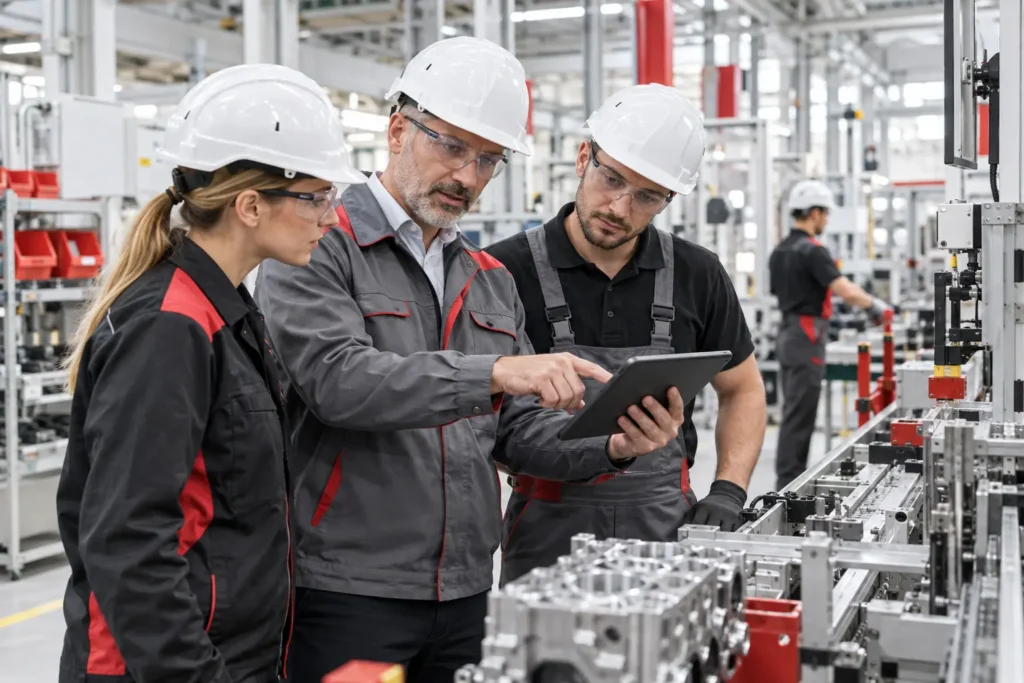

SMED – zespół analizujący i standaryzujący przezbrojenie maszyny
Od ostatniej do pierwszej dobrej sztukiMierzymy cały okres utraty zdolności procesu, łącznie z regulacją, próbami i potwierdzeniem jakości.
Podstawy metody

Co oznacza SMED i jak liczyć czas przezbrojenia?

SMED wywodzi się z prac Shigeo Shingo nad przezbrojeniami w środowisku Toyota Production System. Nazwa opisuje kierunek doskonalenia, nie obietnicę identycznego wyniku dla każdej maszyny.

SMED

Single-Minute nie znaczy „jedna minuta”

Chodzi o dążenie do czasu wyrażonego jednocyfrową liczbą minut, czyli poniżej 10 minut. Cel praktyczny zależy od procesu, bezpieczeństwa, technologii i potrzeb przepływu.

START

Ostatnia dobra sztuka

Pomiar rozpoczyna się po wykonaniu ostatniej zgodnej sztuki poprzedniego wyrobu. Samo zatrzymanie maszyny nie zawsze jest właściwym początkiem.

STOP

Pierwsza dobra sztuka

Pomiar kończy się, gdy kolejny wyrób spełnia wymagania, a proces działa stabilnie. Rozruch, próby, regulacje i kontrola jakości pozostają częścią przezbrojenia.

Ostatnia dobra sztukaCzas przezbrojeniaPierwsza dobra sztuka
Elastyczność bez chaosu

Kiedy metoda SMED jest potrzebna?

Długi postój to tylko najbardziej widoczny objaw. Często równie ważne są niestabilność kolejności czynności, regulacje po uruchomieniu i oczekiwanie na przygotowanie.

01 · SYGNAŁDługi czas przezbrojenia

Maszyna nie tworzy wartości, a planowanie ogranicza liczbę zmian produktu kosztem dużych partii i zapasu.

02 · SYGNAŁDuża zmienność czasu

Ten sam typ przezbrojenia trwa inaczej w zależności od zmiany, osoby lub dostępności narzędzi.

03 · SYGNAŁPierwsza dobra sztuka zbyt późno

Uruchomienie maszyny nie kończy straty, ponieważ proces wymaga wielu prób, regulacji i poprawek jakościowych.

04 · SYGNAŁBrak przygotowania

Dokumenty, części, narzędzia lub transport są kompletowane dopiero po zatrzymaniu urządzenia.

Klasyczna sekwencja 0–3

4 etapy SMED: od obserwacji do nowego standardu

Część opracowań opisuje trzy etapy, traktując etap 0 jako stan wstępny. Pokazujemy pełną sekwencję 0–3, ponieważ już jakość obserwacji decyduje o jakości późniejszych usprawnień.

ETAP 0

Obserwuj stan obecny

Nagraj rzeczywiste przezbrojenie, rozpisz każdą czynność, czas, osobę, ruch, oczekiwanie, regulację i kontrolę. Nie poprawiaj procesu „z pamięci”.

ETAP 1

Rozdziel czynności W/Z

Oznacz pracę wewnętrzną, która wymaga postoju, i zewnętrzną, którą można wykonać podczas pracy maszyny. To podstawowa decyzja analizy SMED.

ETAP 2

Zamień wewnętrzne na zewnętrzne

Przenieś poza postój przygotowanie narzędzi, materiałów, dokumentów, parametrów, transportu i kontroli — zawsze z zachowaniem jakości oraz BHP.

ETAP 3

Uprość i standaryzuj

Eliminuj regulacje, stosuj szybkie mocowania i pozycjonowanie, rozdziel role, wykonuj pracę równolegle, testuj i ucz zespoły nowego standardu.

W · czynności wewnętrzne

Wymagają zatrzymania maszyny

  • demontaż i montaż oprzyrządowania,
  • czynności przy strefie niedostępnej w ruchu,
  • ustawienia wymagające bezpiecznego postoju,
  • próba i potwierdzenie pierwszej dobrej sztuki.
Z · czynności zewnętrzne

Mogą powstać poza oknem postoju

  • kompletacja narzędzi, materiałów i dokumentów,
  • transport oraz przygotowanie wózka przezbrojeniowego,
  • ustawienia wstępne i podgrzewanie,
  • przygotowanie kontroli jakości i kolejnego zlecenia.

Ważne: ta sama czynność może być wewnętrzna w jednym procesie i zewnętrzna w innym. Klasyfikację potwierdza się na gemba — z operatorami, technologią, jakością i utrzymaniem ruchu.

Przykład przed i po

Jak SMED może zmienić 60 minut postoju w 22 minuty?

To przejrzysty przykład obliczeniowy, a nie wynik konkretnego klienta. Pokazuje mechanizm: przeniesienie przygotowań poza postój, eliminację oczekiwania i uproszczenie pracy wewnętrznej.

PRZED · 60 min100% okna postoju
44 min pracy wewnętrznej10 min oczekiwania6 min prób
PO · 22 min−63% czasu postoju w przykładzie
16 min6 min
21 min przygotowańwykonane zewnętrznie, zanim maszyna zostanie zatrzymana
01

Przygotuj wcześniej

Narzędzia, części, dokumenty i parametry czekają przy maszynie.

02

Usuń oczekiwanie

Materiały i decyzje jakościowe mają właściciela i właściwy moment.

03

Pracuj równolegle

Role są rozpisane tak, aby bezpiecznie skrócić ścieżkę krytyczną.

04

Utrzymaj standard

Nowy sposób jest testowany, opisany i przekazany instruktażem.

Dowody z praktyki LeanTrix

SMED w praktyce: trzy różne poziomy dowodu

Oddzielamy wyniki bezpośrednio związane ze standaryzacją przezbrojeń od rezultatów, w których SMED był częścią większego systemu. Dzięki temu widać nie tylko liczby, lecz także warunki utrzymania zmiany.

Wienerberger – standaryzacja przezbrojeń SMED, TPM i TWI
Bezpośredni dowód wdrożeniowy

Wienerberger: krótsze przezbrojenia dzięki TWI i TPM

W 13 lokalizacjach i na 22 liniach standaryzacja pracy operatorów połączona z TWI i TPM skróciła czasy przezbrojeń oraz poprawiła stabilność procesu i OEE. Organizacja rozwinęła 50 instruktorów i ponad 200 instrukcji pracy.

Zobacz case study Wienerberger →

LEK-AM – systemowe wdrożenie SMED w transformacji Lean

Wdrożenie systemowe

LEK-AM: wynik utrzymuje system

SMED został połączony z checklistami, standardami, podziałem ról, matrycami przezbrojeń, rozwojem kompetencji i monitoringiem. Case świadomie nie ujawnia wskaźników liczbowych.

Zobacz wdrożenie LEK-AM →

Apator Telemetria – SMED jako element wdrożenia TOC i Lean

SMED w systemie Lean + TOC

Apator Telemetria: 42 → 18 godzin

Czas przejścia partii 1780 sztuk spadł o 57%. To efekt połączenia TOC, One Piece Flow, balansowania, Standard Work, Kanban, SMED i DBR — nie rezultat jednej metody.

Zobacz case study Apator →

Anonimowy przykład kalkulacji efektu

90 → 45 minut · +30 godzin dostępności miesięcznie

W opisanym przykładzie produkcji metalowej krótsze przezbrojenie uwolniło potencjał około 1500 sztuk miesięcznie. Przy marży 8 zł na sztuce oznaczało to 144 tys. zł rocznie przed kosztem wdrożenia. To przykład sposobu liczenia efektu, a nie imienny case klienta.

Sprawdź kalkulację →

Bezpłatny materiał roboczy

Pobierz arkusz obserwacji i analizy przezbrojenia SMED

To gotowy plik XLSX do użycia podczas obserwacji na gemba. Automatycznie liczy czas kroków, sumę przed i po zmianie oraz redukcję czasu. Pomaga też nadać właścicieli i terminy działaniom.

  • start, koniec i czas każdej czynności,
  • klasyfikacja wewnętrzna / zewnętrzna,
  • straty: oczekiwanie, ruch, transport, regulacja i kontrola,
  • pomysł, działanie, właściciel, termin i status,
  • porównanie wyniku po kolejnej próbie.

Pobierz arkusz SMED (XLSX)Plik otwiera się w Microsoft Excel, LibreOffice i Google Sheets.

Arkusz obserwacji i analizy przezbrojenia SMED – podgląd
Żółte pola służą do uzupełniania; szare kolumny i pola podsumowania liczą się automatycznie.
Warsztat na rzeczywistym procesie

Jak wdrażamy SMED?

Zespół pracuje na konkretnym przezbrojeniu. Wynik porównujemy do ustalonego stanu początkowego i potwierdzamy na kolejnych powtórzeniach.

KROK 01

Wybór przezbrojenia

Analizujemy częstotliwość, czas, wpływ na przepływ, jakość i bezpieczeństwo. Ustalamy zakres pilotażu.

KROK 02

Obserwacja i analiza

Nagrywamy proces za zgodą organizacji, rozpisujemy kroki i rozdzielamy czynności wewnętrzne oraz zewnętrzne.

KROK 03

Test nowego sposobu

Przygotowujemy narzędzia, zmieniamy kolejność, rozdzielamy role i testujemy usprawnienia w kontrolowanych warunkach.

KROK 04

Standard i kolejne cykle

Dokumentujemy sposób pracy, instruujemy zespół i sprawdzamy powtarzalność czasu oraz jakości na następnych zmianach.

Efekt bez efektu ubocznego

Jak mierzyć skuteczność SMED?

Skrócenie czasu nie może pogorszyć bezpieczeństwa ani jakości. Dlatego mierzymy zarówno wynik, jak i stabilność nowego standardu.

Miernik Co pokazuje Dlaczego jest ważny
Czas od dobrej do dobrej sztuki Pełny czas utraty zdolności procesu. Nie ukrywa regulacji i prób po uruchomieniu.
Rozrzut czasu Powtarzalność pomiędzy zmianami i osobami. Pokazuje jakość standardu i instruktażu.
Udział pracy wewnętrznej Ile czynności nadal wymaga postoju. Wskazuje kolejny potencjał konwersji.
Jakość pierwszego uruchomienia Liczbę prób, poprawek i braków po zmianie. Chroni przed pozornym skróceniem czasu.
Bezpieczeństwo i ergonomia Ryzyka związane z tempem, dostępem i pracą równoległą. Żaden wynik czasowy nie uzasadnia przeniesienia ryzyka na ludzi.
Klaster Lean Management

Połącz SMED z przepływem i niezawodnością

Krótsze przezbrojenie umożliwia mniejsze partie, ale korzyść pojawi się dopiero wtedy, gdy planowanie, maszyny i standard pracy tworzą spójny system.

Wspólny warsztat

Kto powinien tworzyć nowy standard SMED?

Najlepszy wynik powstaje wtedy, gdy doświadczenie operatorów spotyka się z wiedzą techniczną i wymaganiami jakości. Standard narzucony bez udziału wykonawców zwykle nie opisuje realnej pracy.

01

Operatorzy i ustawiacze

Pokazują rzeczywistą kolejność, trudności, obejścia i różnice pomiędzy wariantami. Testują, czy nowy sposób jest wykonalny oraz powtarzalny.

02

Technologia, jakość i UR

Weryfikują parametry, granice regulacji, bezpieczeństwo i możliwości rozwiązań technicznych. Chronią pierwszą dobrą sztukę przed pozorną oszczędnością czasu.

03

Lider procesu

Zapewnia warunki testu, usuwa bariery, pilnuje pomiaru i organizuje instruktaż kolejnych osób. Odpowiada za utrzymanie wyniku pomiędzy warsztatami.

Najczęstsze pułapki

6 błędów, które osłabiają wdrożenie SMED

Najkrótszy zapisany czas nie jest jeszcze standardem. Wynik ma być bezpieczny, jakościowy i powtarzalny na kolejnych zmianach.

01

Pomiar tylko do startu maszyny

Próby, regulacje i braki po rozruchu znikają z danych, choć proces nadal nie produkuje stabilnie.

02

Przyspieszanie ludzi

SMED skraca proces przez przygotowanie i projekt pracy, nie przez zwiększanie presji na operatora.

03

Inwestycja przed obserwacją

Szybkie mocowania nie naprawią oczekiwania na materiał, decyzję, narzędzia lub kontrolę jakości.

04

Brak operatorów w zespole

Standard opracowany bez wykonawców pomija rzeczywistą pracę, warianty i ryzyka.

05

Rekord zamiast stabilności

Jedno szybkie przezbrojenie nie jest sukcesem. Liczy się niski rozrzut wyniku na kolejnych zmianach.

06

Brak instruktażu

Bez przekazania nowego standardu wynik pozostaje własnością zespołu pilotażowego, a nie organizacji.

FAQ o SMED

Najczęstsze pytania o skracanie przezbrojeń

Krótkie odpowiedzi porządkują pojęcia, pomiar i decyzje wdrożeniowe.

Co oznacza skrót SMED?

SMED oznacza Single-Minute Exchange of Die. To metoda Lean służąca do skracania czasu przezbrojenia poprzez obserwację, rozdzielenie operacji wewnętrznych i zewnętrznych, konwersję pracy wykonywanej podczas postoju oraz usprawnienie i standaryzację pozostałych czynności.

Czy SMED oznacza przezbrojenie w jedną minutę?

Nie. „Single-minute” odnosi się do jednocyfrowej liczby minut, czyli czasu poniżej 10 minut. W praktyce właściwy cel zależy od technologii, ryzyka, jakości i potrzeb przepływu. Ważniejsze od arbitralnej granicy jest radykalne i stabilne skrócenie postoju.

Jakie są 4 etapy SMED?

Etap 0 to obserwacja i zapis stanu obecnego. Etap 1 rozdziela czynności wewnętrzne i zewnętrzne. Etap 2 zamienia możliwie wiele czynności wewnętrznych na zewnętrzne. Etap 3 upraszcza, synchronizuje i standaryzuje pozostałą pracę.

Czym różnią się czynności wewnętrzne od zewnętrznych?

Czynności wewnętrzne można wykonać tylko przy zatrzymanej maszynie. Czynności zewnętrzne mogą być wykonane przed zatrzymaniem albo po uruchomieniu, gdy maszyna produkuje. Podział zawsze należy zweryfikować w konkretnym procesie z uwzględnieniem bezpieczeństwa.

Od kiedy do kiedy mierzyć czas przezbrojenia?

Najbardziej użyteczna definicja obejmuje okres od ostatniej dobrej sztuki poprzedniego wyrobu do pierwszej dobrej sztuki kolejnego wyrobu w stabilnych warunkach. Dzięki temu pomiar nie ukrywa prób, regulacji, kontroli ani braków po uruchomieniu.

Ile można skrócić czas przezbrojenia dzięki SMED?

Nie istnieje uczciwy uniwersalny procent. Potencjał zależy od udziału przygotowania, oczekiwania, regulacji, pracy równoległej i rozwiązań technicznych. Dlatego najpierw mierzy się rzeczywisty proces i ustala stan bazowy, a dopiero potem cel oraz wynik.

Czy wdrożenie SMED wymaga inwestycji?

Nie zawsze. Pierwsze usprawnienia często dotyczą przygotowania, kolejności, organizacji narzędzi, podziału ról i eliminacji oczekiwania. Rozwiązania techniczne powinny wynikać z obserwacji i potwierdzonego ograniczenia, a nie zastępować analizy.

Czym różni się wdrożenie SMED od szkolenia SMED?

Szkolenie rozwija kompetencje i uczy metody na przykładach lub procesie warsztatowym. Wdrożenie obejmuje wybór pilotażu, pomiar bazowy, testy, standard, instruktaż, odpowiedzialność za działania i potwierdzenie wyniku na kolejnych przezbrojeniach.

Przejdź od metody do wyniku

Skróć przezbrojenie bez skrótów w jakości i bezpieczeństwie

Opisz maszynę, produkt, częstotliwość zmian i obecny sposób pomiaru. Pomożemy wybrać właściwy pilotaż oraz zaplanować warsztat SMED na rzeczywistym procesie.

Bezpłatna konsultacja

Najpierw poznajemy problem, oczekiwany rezultat i warunki procesu. Następnie dobieramy właściwego eksperta oraz kolejny sensowny krok.

Opisz swoje wyzwanie
